737-SL-53-141
一、基本信息
表格
| 项目 | 内容 |
|---|---|
| 文件编号 | 737-SL-53-141 |
| 发布日期 | 2026年2月11日(初始发布) |
| ATA章节 | 53-80-0011(机身结构-排水系统) |
| 文件类型 | 波音服务信函(Service Letter, SL) |
| 密级 | 波音专有信息(Boeing Proprietary),出口受控(ECCN: 9E991) |
| 关联SDR | 针对一份疑似差异报告(Suspect Discrepancy Report, SDR) |
| 参考SL | 737-SL-00-019(波音SDR流程说明) |
二、适用性(Applicability)
适用机型:
- 737NG系列:-600, -700, -800, -900, -900ER
- 737 MAX系列:-8, -8200, -9
- BBJ公务机
适用范围:
- 所有737NG及MAX飞机,线位号(Line Position)在9067之前

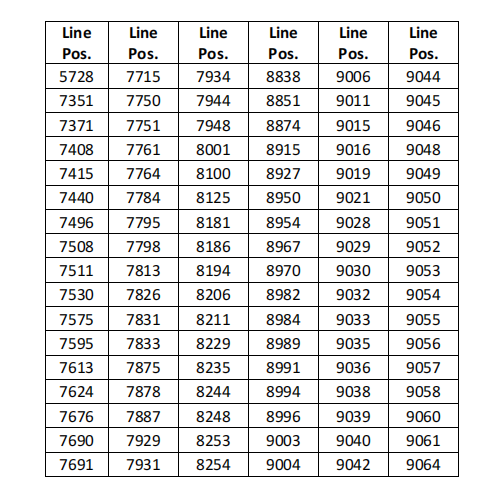

- 例外清单(Attachment I):共84架/批次被排除在外,具体线位号包括5728、7715、7934、8838、9006、9044等(详见附件I表格)
注: 线位号9067之后的飞机不受本SL影响,说明波音已在生产端实施了纠正措施。
三、问题描述(Summary & Background)
3.1 核心问题
48段右侧(RHS, Right Hand Side)STA 1099站位处排水路径堵塞,导致积水(standing water)。
3.2 具体位置
- 位于148A8550三通接头(Tee Fittings)与148A8635下弦杆(Lower Chord)之间的间隙
- 参考图纸:148A8540(铰接梁安装图)
- 该区域属于安定面扭力盒(Stabilizer Torsion Box)与APU舱(APU Compartments)交界区域
3.3 潜在后果(若不纠正)
表格
| 后果类型 | 具体描述 |
|---|---|
| 结构腐蚀 | 积水导致相邻结构腐蚀 |
| 热损伤 | 积水靠近APU进气口,可能因高温沸腾,造成结构及/或APU进气口热损伤 |
| 非飞行安全 | 波音判定该状况不构成飞行安全问题(not a safety of flight issue) |
3.4 根因分析
- 根本原因:工艺错误(workmanship error)
- 具体表现:施工过程中多余的密封胶(excessive sealant)、外来物(FOD)或腐蚀抑制剂(CIC)堵塞了148A8550三通接头与148A8635下弦杆之间的排水间隙,未满足图纸Flag Note 4的要求
四、波音已采取的纠正措施(Boeing Action)
- 调查确认:完成根因分析,确认为工艺问题
- 人员培训:对相关人员实施额外培训
- 工艺改进:改善工程图纸要求的可达性和可视性,防止再次发生
- 生产端纠正:线位号9067之后的飞机已不受影响(推测已在生产流程中实施改进)
五、建议运营商行动(Suggested Operator Action)
5.1 检查要求
表格
| 项目 | 内容 |
|---|---|
| 检查类型 | 详细目视检查(Detailed Visual Inspection, DVI) |
| 检查区域 | 48段右侧STA 1099处排水路径 |
| 检查内容 | 外来物(FOD)、积水(standing water)、排水路径堵塞(plugged drain path) |
5.2 操作步骤
- 接近区域:按AMM 53-05-03-210-839(737NG)或53-05-03-210-837(737 MAX)进入48段右侧STA 1099区域
- 执行DVI:检查是否存在FOD/积水/排水堵塞
- 无异常:若排水路径畅通,无需进一步行动,恢复飞机
- 有异常:若发现FOD/积水/堵塞,则:
- 4.1 清除FOD
- 4.2 清除积水
- 4.3 清除148A8550三通接头与148A8635下弦杆之间间隙中堵塞的碎屑和/或多余密封胶,以满足图纸Flag Note 4要求
- 注:为获得更好接近性,可按AMM 49-15-15拆除APU进气整流罩及管道
- 验证:确认排水路径清洁,无FOD、多余密封胶和/或CIC
- 恢复:若拆除了APU进气整流罩及管道,按AMM 49-15-15重新安装
- 最终恢复:将飞机恢复至原始状态
5.3 额外发现处理
- 若检查中发现本SL未描述的其他异常,需按737-SL-51-042提交BCS Case Message至波音审核
六、工时估算(Estimated Labor Hours)
表格
| 任务 | 工时/架 |
|---|---|
| 检查(DVI) | 0.3 工时 |
| 接近区域、清理排水路径并恢复(如需) | 额外 2.5 工时 |
| 合计(如需 rework) | 约 2.8 工时/架 |
七、保修信息(Industry Support Information)
| 项目 | 内容 |
|---|---|
| 保修适用日期 | 2025年1月10日仍处于保修期内的737飞机 |
| 保修范围 | 检查工时费用;若检查发现本SL所述状况并需额外工时/材料,也可索赔 |
| 保修期限 | 自本SL原始发布日起8年(即至2034年2月11日) |
| 索赔时限 | 工作完成后24个月内,通过MyBoeingFleet(MBF)保修门户提交 |
| 索赔对象 | Boeing Warranty |
八、参考文件(References)
表格
| 编号 | 类型 | 内容 | 适用机型 |
|---|---|---|---|
| a) | 图纸 | 148A8540 铰接梁安装图 | 通用 |
| b) | AMM | 53-05-03-210-839 | 737NG |
| c) | AMM | 53-05-03-210-837 | 737 MAX |
| d) | AMM | 49-15-15(APU进气整流罩及管道拆装) | 737NG & MAX |
| e) | SL | 737-SL-51-042(BCS Case提交指南) | 通用 |
九、附件内容
Attachment I — 例外清单(List of Exceptions)
- 共84个线位号被排除在本SL适用范围外
- 这些飞机推测已在生产或交付前完成了相关检查/纠正

Attachment II — 差异位置图示(Location of Discrepancy)

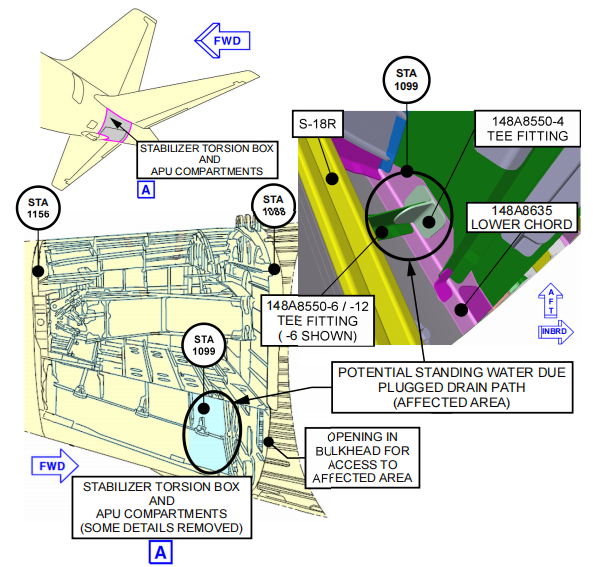

图I(Figure I)— 3D示意图:
- 显示48段右侧STA 1099区域的整体结构布局
- 标注了S-18R纵梁、148A8550-4/-6/-12三通接头、148A8635下弦杆
- 突出显示了”潜在积水区域(因排水路径堵塞)”
- 标注了隔框上的检查接近开口

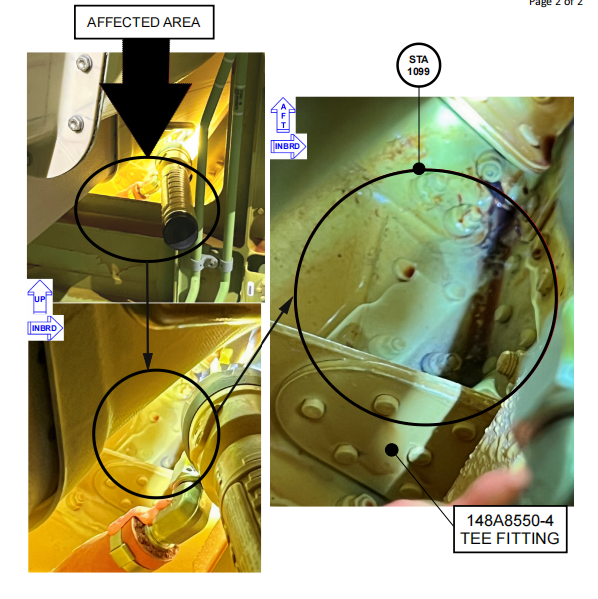

图II(Figure II)— 实际照片:
- 左上图:受影响区域整体视图,显示148A8550-4三通接头
- 左下图:局部放大,显示排水间隙区域
- 右图:STA 1099处特写,可见积水痕迹、密封胶残留及结构细节
