WTT会议
一、背景
- 问题描述:
- 当前737 MAX翼梢小翼设计导致维护负担过重:

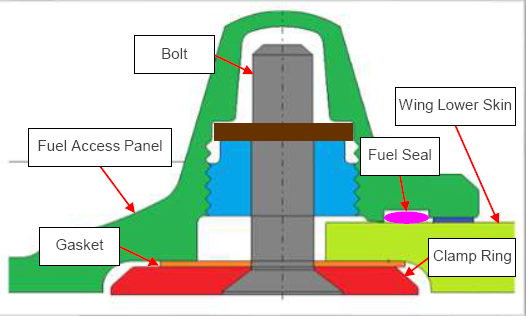

- 下部翼片移除时需使用配置偏差清单(CDL)要求的覆盖板,该覆盖板成本高、安装耗时且会带来飞行限制。
- 下部翼片和后方航标灯无法直接在线更换。

- 双平头铆钉的使用增加了维护负担。
- 翼梢小翼防风蚀胶带耐用性问题:运营商报告在ISO-57-21 36491中发现防风蚀胶带过早损坏。
- 根本原因是737 MAX翼梢小翼被设计为在翼尖处作为一个整体组件更换。

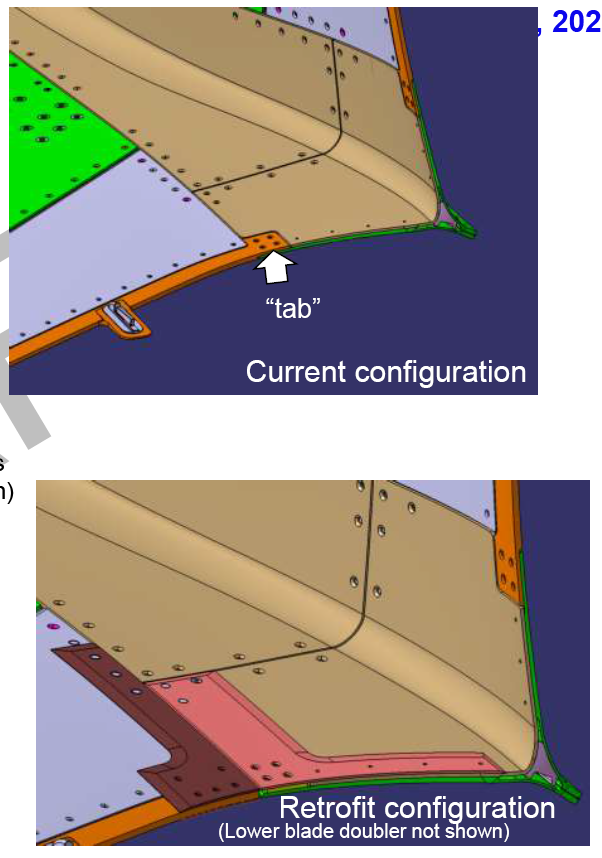

双平头铆钉的位置如下图

二、解决措施
1、临时/缓解措施:
1)、服务信函和维修方案:
- 翼梢小翼防侵蚀胶带安装指南(737-SL-57-124)
- 调机飞行派遣要求(737-SL-57-115-C)
- 737 SRM 57-30-01, Repair 6, ADLs and Repairs for erosion tape。
2)、无下小翼的放行

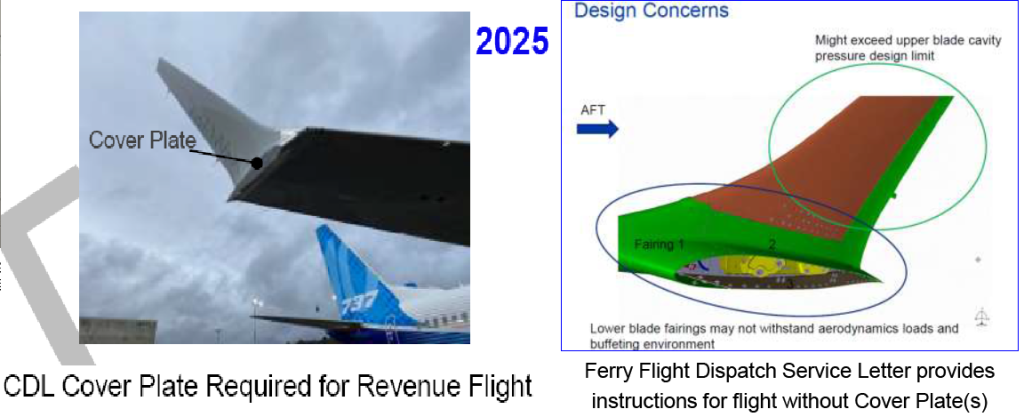

A、DDG 57-31-01 允许在没有下桨叶的情况下进行收入飞行
• 必须安装盖板以覆盖开口腔室
• 取消了 CDL 配置的 3,000 英尺湍流高度限制
• 飞机飞行手册 CDL 附录更新,ECD 与 737-7 和 -10 认证相关联
B、Ferry Flight Dispatch Service Letter 提供了在没有盖板的情况下飞行的说明
• 下桨叶腔室已填充并用胶带封住(1-2 个下桨叶)
• 翼尖小翼组件拆除需要使用胶带
• 更新了 Ferry Flight Dispatch Service Letter 对单个下桨叶情况的限制——2022 年 11 月 9 日
• 取消了 3,000 英尺的湍流高度限制
• 性能限制下的减重要求降低
• 燃油计划惩罚减少
• 取消了最大总重限制
• 取消了计划放行的起飞速度限制

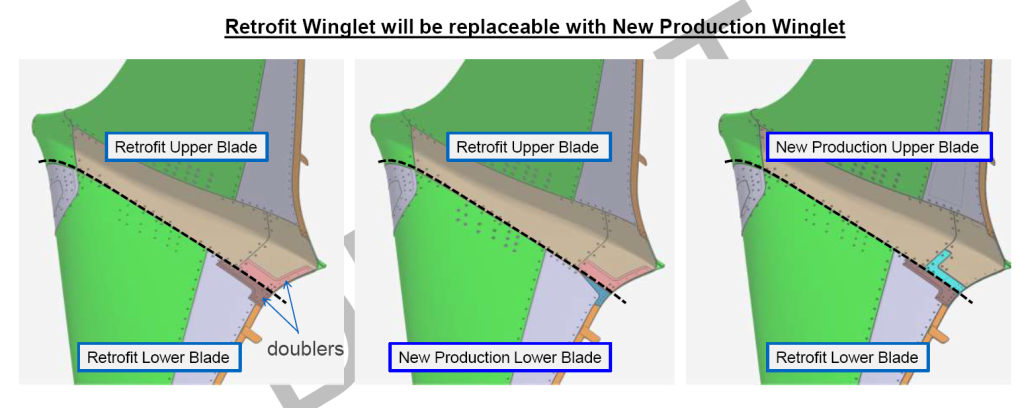

2、生产变更:使下部叶片移除变得容易

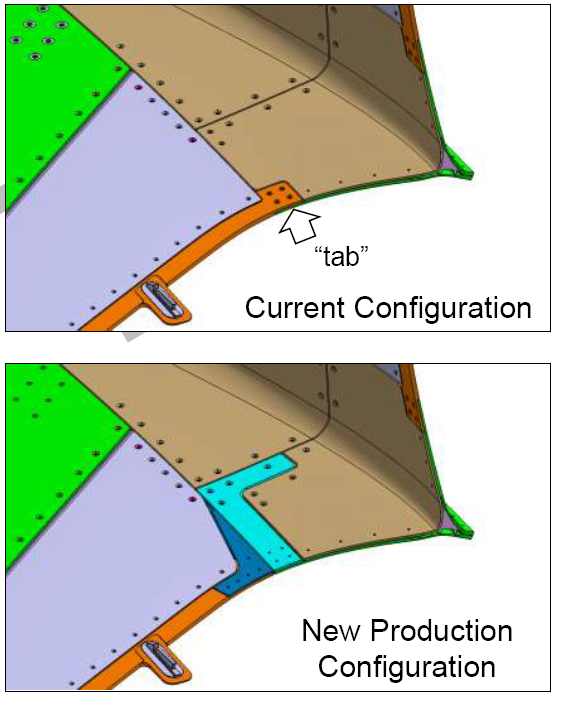

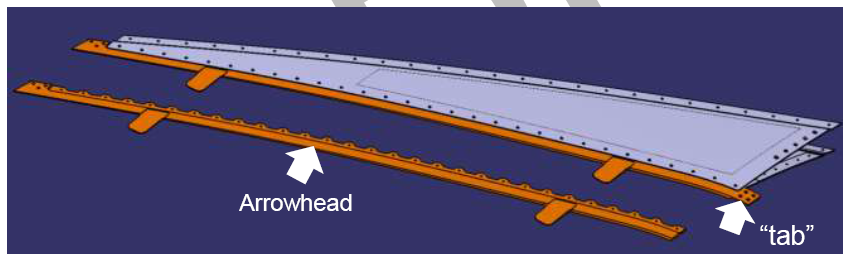

• 去掉了箭头上的小翼片

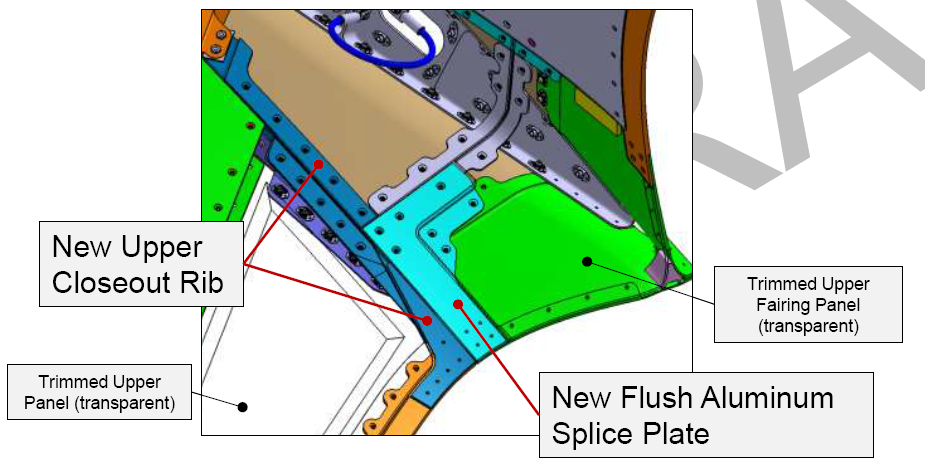

• 增加了一个与机身平齐的铝制拼接板以支撑后整流罩面板
• 上部封严肋板延长并直接连接到箭头配件上
• 包含一个新的接合跳线(图中未显示),类似于改装设计
• 与改装设计可以互换
• 改装增加了加强板(请参见下一页进行比较)

3、改装变更:
- 提供与生产变更的完全互换性。
- 移除箭头上的标签。
- 添加三个加强板。
- 包括可拆卸的航标灯紧固件。
- 使用标准工具进行拆卸和更换。

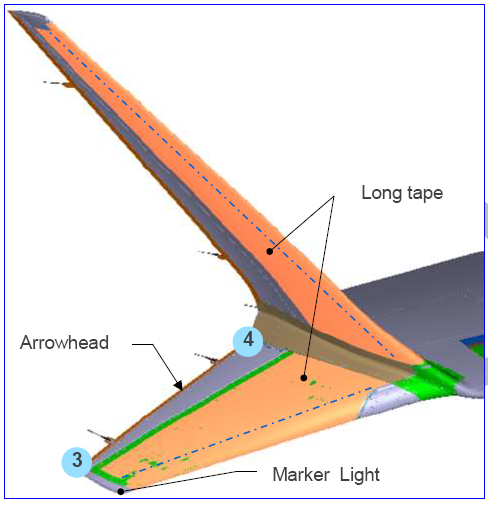

- 下部叶片将进行序列化管理。

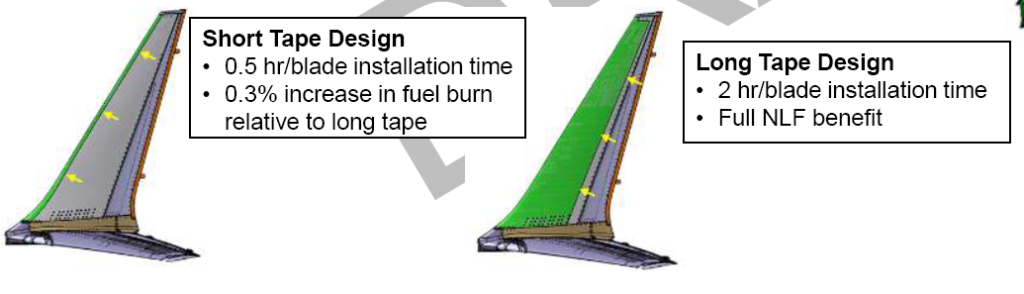

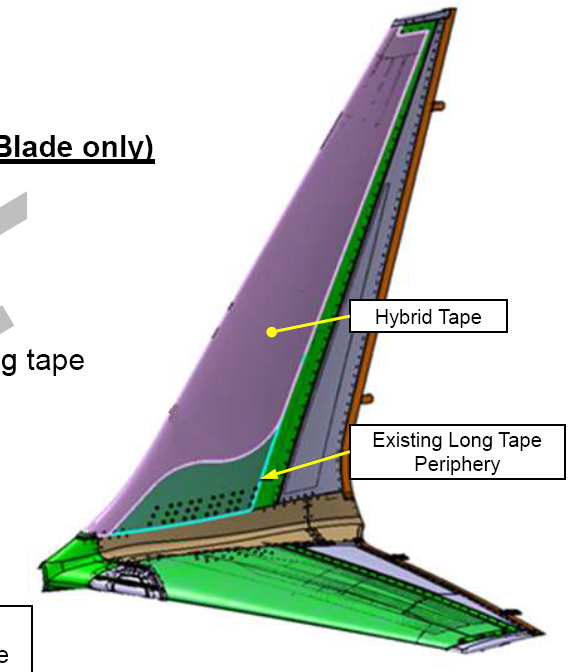

4、新增混合翼梢小翼防侵蚀胶带选项(仅限上部叶片):
- 更易于安装、存储和运输。
- 新周边设计消除了热成型的必要性。
- 由平胶带制成(以卷状分发)。
- 每片叶片安装时间为1.5小时(需要更少的技术人员和升降设备)。
- 保留了长胶带的大部分自然层流(NLF)阻力优势。
- 相对于长胶带,燃油消耗增加0.1%。

5.提高侵蚀胶带的可修复性
• 根据要求发放 BMS10-148 的较大胶带补丁进行修复
• 收集数据以便添加到结构修理手册(SRM)中
• 飞机维护手册 57-31-25 已更新,包括脱模剂
• 防止过渡整流罩与叶片接口处的损坏
• 补充材料在 MyBoeingFleet 中
• 翼尖小翼下叶片拆卸/安装模拟
(SIM-MXE-04-00001)
• 翼尖小翼上叶片侵蚀短胶带的拆卸和安装
(VIDEO-MXE-02-00053)
• 翼尖小翼上叶片侵蚀长胶带的拆卸和安装
(VIDEO-MXE-02-00054)

三、时间表和备件计划
- 生产工程计划:预计完成时间为2024年11月14日至2025年6月20日,生产硬件预计2025年8月及2026年第二季度可用。
- 改装工程计划:预计完成时间为2025年2月11日至7月1日,服务通告预计2025年10月7日至2026年1月20日发布。
- 备件计划:正在开发套件以准备服务通告发布。
